Da 6 mesi a 6 settimane con produzione off site

Dublino,

Irlanda

Problema / Soluzione

In un nuovo centro dati Hyperscale in Irlanda, l'appaltatore

meccanico Dornan Engineering, responsabile del progetto, ha

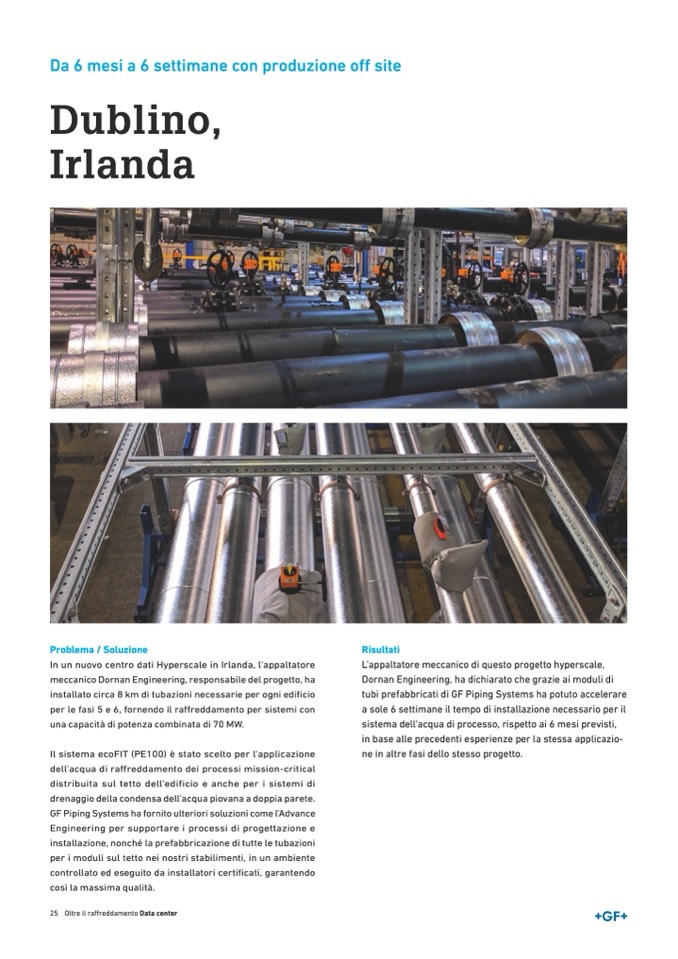

installato circa 8 km di tubazioni necessarie per ogni edificio

per le fasi 5 e 6, fornendo il raffreddamento per sistemi con

una capacità di potenza combinata di 70 MW.

Il sistema ecoFIT (PE100) è stato scelto per l'applicazione

dell'acqua di raffreddamento dei processi mission-critical

distribuita sul tetto dell'edificio e anche per i sistemi di

drenaggio della condensa dell'acqua piovana a doppia parete.

GF Piping Systems ha fornito ulteriori soluzioni come l'Advance

Engineering per supportare i processi di progettazione e

installazione, nonché la prefabbricazione di tutte le tubazioni

per i moduli sul tetto nei nostri stabilimenti, in un ambiente

controllato ed eseguito da installatori certificati, garantendo

così la massima qualità.

Risultati

L'appaltatore meccanico di questo progetto hyperscale,

Dornan Engineering, ha dichiarato che grazie ai moduli di

tubi prefabbricati di GF Piping Systems ha potuto accelerare

a sole 6 settimane il tempo di installazione necessario per il

sistema dell'acqua di processo, rispetto ai 6 mesi previsti,

in base alle precedenti esperienze per la stessa applicazio-

ne in altre fasi dello stesso progetto.

25 Oltre il raffreddamento Data center
